Sam zakup drzwi trzeba jednak zaplanować znacznie wcześniej. Pomiar, wybór modelu, zamówienie i montaż to osobne etapy, których nie należy odkładać na ostatni tydzień remontu.
W skrócie: standardowe drzwi wewnętrzne montuje się najczęściej po zakończeniu prac mokrych, malowaniu i ułożeniu podłóg, ale przed montażem listew przypodłogowych. Drzwi ukryte i niektóre specjalne ościeżnice są wyjątkiem — ich elementy trzeba osadzić na wcześniejszym etapie, przed finalnym wykończeniem ścian.
Zamówienie drzwi a ich montaż — to dwa różne terminy
Jednym z najczęstszych błędów podczas remontu jest założenie, że drzwi należy zamówić dopiero wtedy, gdy pomieszczenia są już gotowe do montażu.
W praktyce moment zamówienia i moment montażu dzieli zwykle kilka etapów prac. Drzwi mogą być wykonywane lub kompletowane na zamówienie, a do ustalenia pozostają między innymi:
- wymiary skrzydeł,
- wariant konstrukcyjny,
- kierunek otwierania,
- rodzaj ościeżnicy,
- kolor i wykończenie,
- typ zawiasów,
- rodzaj zamka,
- przeszklenie,
- klamki i dodatkowe wyposażenie.
Dlatego wybór modeli warto rozpocząć odpowiednio wcześnie, najlepiej już podczas planowania podłóg, kolorystyki ścian i układu pomieszczeń.
Nie oznacza to, że finalny pomiar należy wykonywać przed ustaleniem wszystkich warstw wykończeniowych. Osoba mierząca powinna znać docelowy poziom podłogi, grubość ścian po wykończeniu oraz sposób rozwiązania przejść pomiędzy pomieszczeniami.
Najbezpieczniej rozdzielić cały proces na trzy momenty:
- Wybór drzwi — na etapie planowania wnętrza.
- Pomiar i zamówienie — po ustaleniu docelowych warstw ścian i podłóg.
- Montaż — po zakończeniu większości prac brudnych i mokrych.
Jeżeli termin zakończenia remontu jest krótki, warto sprawdzić również drzwi wewnętrzne dostępne od ręki.
Oś czasu: od stanu deweloperskiego do gotowych drzwi

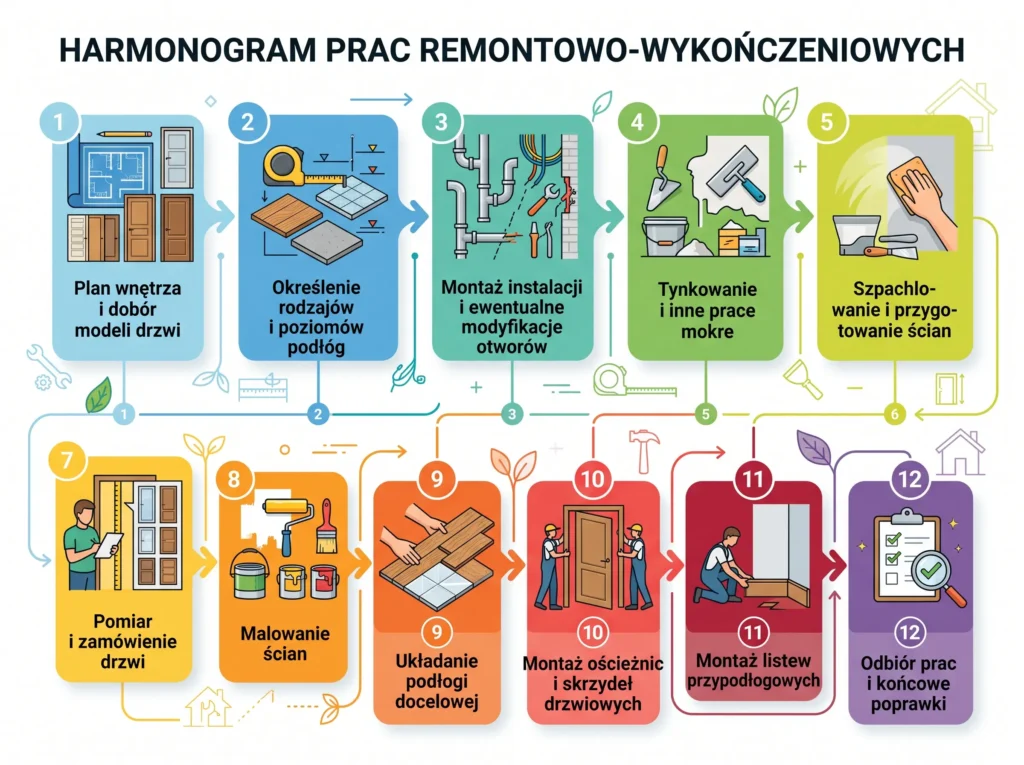

Prawidłowa kolejność prac przy standardowych drzwiach wewnętrznych może wyglądać następująco:
- Plan wnętrza i wybór modeli drzwi
- Ustalenie rodzajów i poziomów podłóg
- Wykonanie instalacji oraz ewentualnych zmian otworów
- Tynki i inne prace mokre
- Gładzie i przygotowanie ścian
- Kontrola otworów drzwiowych
- Pomiar i zamówienie drzwi
- Malowanie ścian
- Ułożenie docelowej podłogi
- Montaż ościeżnic i skrzydeł
- Montaż listew przypodłogowych
- Odbiór prac i końcowe poprawki

W konkretnym remoncie część etapów może przebiegać równolegle. Najważniejsze jest zachowanie zależności: otwór i poziomy podłóg muszą być ustalone przed zamówieniem, a pomieszczenia powinny być suche i wykończone przed montażem standardowych ościeżnic.
Kiedy przygotować i sprawdzić otwory drzwiowe?
Otwory drzwiowe warto sprawdzić jeszcze przed wykonaniem finalnych warstw wykończeniowych. Dzięki temu ekipa ma czas na poprawienie ich szerokości, wysokości lub położenia bez uszkadzania gotowych ścian i podłóg.
Kontrola powinna odbyć się po wykonaniu głównych prac murarskich i instalacyjnych, ale przed końcowym malowaniem. Na tym etapie należy upewnić się, że:
- otwór odpowiada planowanemu rozmiarowi drzwi,
- w jego pobliżu nie przebiegają elementy utrudniające montaż,
- włączniki światła nie znajdują się po niewłaściwej stronie skrzydła,
- drzwi po otwarciu nie będą kolidować z meblami, grzejnikiem lub innym skrzydłem,
- ustalony został docelowy poziom podłogi,
- znany jest kierunek otwierania.
Jeżeli otwór wymaga poszerzenia, zwężenia lub przesunięcia, najlepiej wykonać te prace przed gładzią i malowaniem. Późniejsze zmiany mogą oznaczać ponowne tynkowanie fragmentów ściany, poprawki malarskie i przesunięcie terminu montażu.
Dokładny sposób pomiaru opisujemy w osobnym materiale: jak prawidłowo zmierzyć otwór drzwiowy.
W tym artykule najważniejszy jest moment wykonania pomiaru: powinien nastąpić wtedy, gdy znane są wszystkie docelowe warstwy, ale pozostało jeszcze wystarczająco dużo czasu na zamówienie drzwi i ewentualne poprawki budowlane.
Kiedy zamawiać drzwi wewnętrzne?
Drzwi warto zamawiać po potwierdzeniu wymiarów otworów i ustaleniu docelowego poziomu podłóg, ale przed zakończeniem całego remontu.
Nie należy czekać z wyborem do momentu, gdy gotowe są już ściany, podłogi i listwy. Może się wtedy okazać, że wybrany model nie jest dostępny od ręki albo wymaga indywidualnego wykonania.
Przed złożeniem zamówienia trzeba znać co najmniej:
- liczbę potrzebnych skrzydeł,
- wymiary otworów,
- grubość gotowych ścian,
- kierunki otwierania,
- rodzaj ościeżnic,
- docelową wysokość podłogi,
- sposób połączenia różnych posadzek,
- kolor i wariant wykończenia,
- rodzaj klamek i zamków.
Warto także sprawdzić, czy wszystkie drzwi mają być dostarczone jednocześnie. Czasami modele do łazienki, salonu i pozostałych pomieszczeń różnią się konstrukcją lub wyposażeniem, co może wpływać na termin realizacji całego zestawu.
Czy można zamówić drzwi przed ułożeniem podłogi?
Tak, pod warunkiem że dokładnie wiadomo, jaka będzie grubość wszystkich warstw podłogi.
Należy uwzględnić nie tylko panele, deskę lub płytki, lecz również:
- podkład,
- klej,
- wylewkę wyrównującą,
- matę,
- ogrzewanie podłogowe,
- ewentualne różnice pomiędzy pomieszczeniami.
Pomiar wykonany przy surowej posadzce może być prawidłowy, jeżeli uwzględnia docelową wysokość podłogi. Nie powinno się natomiast zamawiać drzwi na podstawie przypadkowego założenia, że wszystkie posadzki będą znajdowały się na jednym poziomie.
Drzwi przed czy po tynkach?
Standardowych drzwi wewnętrznych nie należy montować przed tynkowaniem.
Tynki należą do prac mokrych i brudnych. Podczas ich wykonywania ościeżnice oraz skrzydła byłyby narażone na:
- zawilgocenie,
- zabrudzenie zaprawą,
- zarysowania,
- uderzenia narzędziami,
- trwałe uszkodzenie powierzchni.
Wysoka wilgotność może być szczególnie niekorzystna dla materiałów drewnianych i drewnopochodnych. Nawet jeżeli drzwi zostaną osłonięte folią, nadal istnieje ryzyko gromadzenia się wilgoci i uszkodzenia elementów.
Otwory należy przygotować przed tynkami, ale same ościeżnice standardowe montuje się dopiero po zakończeniu prac mokrych i wyschnięciu pomieszczeń.
Wyjątkiem są niektóre systemy drzwi ukrytych, których aluminiowe elementy konstrukcyjne osadza się przed tynkowaniem lub wykonaniem płyt gipsowo-kartonowych. Zasady ich montażu opisujemy w dalszej części artykułu.
Drzwi przed czy po gładzi?
Gładź należy wykonać przed montażem standardowych drzwi i ościeżnic.
Podczas szlifowania powstaje duża ilość drobnego pyłu, który łatwo osadza się w zawiasach, zamkach i szczelinach. Może również zarysować powierzchnię skrzydła podczas późniejszego czyszczenia.
Jeżeli drzwi zostaną zamontowane zbyt wcześnie, ekipa będzie musiała pracować bezpośrednio przy gotowych opaskach ościeżnicy. Zwiększa to ryzyko:
- obić,
- zabrudzenia masą szpachlową,
- uszkodzenia krawędzi,
- powstania nierównych łączeń przy ścianie.
Najlepsza kolejność to wykonanie gładzi, jej wyszlifowanie, dokładne usunięcie pyłu i dopiero późniejsze przygotowanie pomieszczeń do malowania oraz montażu drzwi.
Drzwi przed czy po malowaniu?
Standardowe drzwi wewnętrzne najlepiej montować po zakończeniu głównego malowania ścian.
Dzięki temu ościeżnice i skrzydła nie są narażone na zachlapanie farbą, uderzenia drabiną ani przypadkowe zarysowania. Łatwiej też pomalować ścianę równomiernie aż do krawędzi otworu.
Po zamontowaniu drzwi mogą być potrzebne niewielkie poprawki malarskie przy styku ościeżnicy ze ścianą. Nie powinny one jednak obejmować ponownego malowania całych pomieszczeń.
Optymalna kolejność wygląda więc następująco:
- gruntowanie,
- malowanie ścian,
- całkowite wyschnięcie powłoki,
- montaż drzwi,
- lokalne poprawki, jeżeli są potrzebne.
Nie warto montować drzwi tuż po nałożeniu ostatniej warstwy farby. Pomieszczenie powinno być wyschnięte i przewietrzone zgodnie z zaleceniami producenta użytych materiałów.
Drzwi przed czy po podłodze?
W przypadku standardowych drzwi z ościeżnicą regulowaną najczęściej najpierw układa się docelową podłogę, a dopiero potem montuje ościeżnicę i skrzydło.
Takie rozwiązanie pozwala:
- dokładnie dopasować wysokość ościeżnicy,
- prawidłowo ustawić szczelinę pod skrzydłem,
- estetycznie oprzeć elementy o gotową posadzkę,
- uniknąć docinania podłogi wokół już zamontowanych drzwi,
- uwzględnić rzeczywiste poziomy w obu pomieszczeniach.
Jeżeli ościeżnica zostanie zamontowana przed podłogą, wykonawca posadzki musi dopasowywać materiał do jej kształtu. Zwiększa to ryzyko powstania nieestetycznych szczelin, a także utrudnia późniejszą wymianę podłogi.
Czy są wyjątki?
Kolejność może wyglądać inaczej przy:
- ościeżnicach ukrytych,
- systemach bez opasek,
- specjalnych rozwiązaniach wpuszczanych w ścianę,
- drzwiach montowanych zgodnie z indywidualnym projektem,
- renowacji istniejących ościeżnic.
W takich przypadkach należy stosować instrukcję producenta konkretnego systemu i skoordynować pracę montażysty z ekipą wykonującą ściany oraz podłogi.
A co z ochroną gotowej podłogi?
Podłoga powinna być przed montażem dokładnie zabezpieczona. Dotyczy to szczególnie drewna, paneli podatnych na zarysowania oraz polerowanych płytek.
Zabezpieczenie nie może jednak polegać na długotrwałym przykryciu wilgotnej posadzki nieprzepuszczalną folią. Materiał ochronny należy dopasować do rodzaju podłogi i zaleceń jej producenta.
Jak uwzględnić różne poziomy posadzek?
Wysokość podłogi może różnić się pomiędzy pomieszczeniami, na przykład gdy w korytarzu zastosowano panele, a w łazience płytki.
Takie różnice trzeba ustalić przed zamówieniem drzwi. W przeciwnym razie po montażu może pojawić się:
- zbyt duża szczelina pod skrzydłem,
- ocieranie drzwi o wyższą posadzkę,
- widoczne i nieestetyczne przejście materiałów,
- problem z montażem listwy progowej,
- trudność z zachowaniem prawidłowej wentylacji.
Miejsce łączenia różnych podłóg najczęściej planuje się w obszarze skrzydła, tak aby przy zamkniętych drzwiach przejście było możliwie mało widoczne.
Dokładne rozwiązanie zależy od:
- kierunku otwierania,
- konstrukcji ościeżnicy,
- różnicy wysokości,
- rodzaju profilu łączącego,
- układu podłóg.
Te elementy powinny zostać uzgodnione pomiędzy wykonawcą podłogi a montażystą drzwi jeszcze przed rozpoczęciem prac.
Kiedy montować listwy przypodłogowe?
W typowym harmonogramie listwy przypodłogowe montuje się po osadzeniu ościeżnic.
Dzięki temu listwę można estetycznie dociąć i doprowadzić do opaski drzwiowej. Gdy listwy zostaną zamontowane wcześniej, może się okazać, że:
- wchodzą w miejsce ościeżnicy,
- trzeba je ponownie docinać,
- powstaje nieestetyczna szczelina,
- opaska nie przylega prawidłowo do ściany.
Prawidłowa kolejność to najczęściej:
- ułożenie podłogi,
- montaż ościeżnic i skrzydeł,
- dopasowanie listew przypodłogowych.
W przypadku listew licowanych ze ścianą, profili podtynkowych lub nietypowych systemów kolejność może być inna. Takie rozwiązania należy zaplanować już na etapie wykonywania ścian.
Na jakim etapie montować ościeżnice?
Moment montażu ościeżnicy zależy od jej rodzaju.
Ościeżnica regulowana
Ościeżnicę regulowaną montuje się zazwyczaj po:
- zakończeniu prac mokrych,
- wyschnięciu ścian,
- wykonaniu gładzi,
- pomalowaniu pomieszczeń,
- ułożeniu gotowej podłogi.
Zakres ościeżnicy musi być dopasowany do finalnej grubości wykończonej ściany.
Ościeżnica stała
Ościeżnica stała również jest zazwyczaj montowana na późnym etapie, ale jej połączenie ze ścianą może wymagać zastosowania dodatkowych listew lub obróbek.
Sposób wykończenia trzeba uwzględnić przed zamówieniem, ponieważ ościeżnica stała nie obejmuje muru w taki sposób jak wariant regulowany.
Więcej informacji znajdziesz w poradniku: jak dobrać ościeżnicę do drzwi.
Wyjątek: drzwi ukryte montuje się wcześniej
Drzwi ukryte wymagają innego harmonogramu niż standardowe drzwi z widoczną ościeżnicą i opaskami.
W wielu systemach ukryta ościeżnica jest montowana przed wykonaniem ostatecznej powierzchni ściany. Jej profile muszą zostać połączone z murem lub konstrukcją z płyt gipsowo-kartonowych, a następnie odpowiednio zatynkowane albo zaszpachlowane.
Oznacza to, że decyzję o drzwiach ukrytych trzeba podjąć znacznie wcześniej, najlepiej przed:
- tynkowaniem,
- wykonywaniem zabudowy z płyt,
- gładzią,
- malowaniem ścian.
Skrzydło drzwiowe może zostać zawieszone później, ale ościeżnica konstrukcyjna powinna być uwzględniona już podczas wykonywania ściany.
Zbyt późna decyzja o drzwiach ukrytych może oznaczać konieczność rozbierania gotowej zabudowy, skuwania fragmentów tynku i ponownego wykańczania ścian.
Dokładny harmonogram zależy od konkretnego systemu, dlatego należy postępować zgodnie z instrukcją jego producenta.
Przeczytaj również: drzwi ukryte — jak działają i kiedy warto je wybrać.
Jakie warunki muszą panować przed montażem drzwi?
Przed przyjazdem ekipy montażowej pomieszczenia powinny być gotowe nie tylko wizualnie, ale również technicznie.
Zakończone prace mokre
Tynki, wylewki, gładzie i inne materiały zawierające wodę powinny być wykonane odpowiednio wcześniej. Pomieszczenia muszą mieć czas na wyschnięcie.
Stabilne warunki we wnętrzu
Drzwi powinny być montowane w warunkach zbliżonych do późniejszego, normalnego użytkowania budynku. Pomieszczenia nie mogą być skrajnie wilgotne, wychłodzone ani intensywnie ogrzewane tuż przed montażem.
Ułożona i zabezpieczona podłoga
Docelowa posadzka powinna być gotowa, czysta i odpowiednio zabezpieczona przed zarysowaniem.
Pomalowane i suche ściany
Główne prace malarskie powinny być zakończone. Farba musi wyschnąć, a pomieszczenie powinno być przewietrzone.
Drożne przejścia
Ekipa potrzebuje miejsca na wniesienie długich skrzydeł i elementów ościeżnic. Korytarze oraz wejście do budynku nie powinny być zastawione materiałami budowlanymi.
Dostęp do energii elektrycznej
Podczas montażu używane są elektronarzędzia. W budynku powinno znajdować się sprawne i bezpieczne źródło zasilania.
Dostęp do wszystkich pomieszczeń
Montażysta powinien mieć możliwość pracy przy każdym otworze bez konieczności przesuwania świeżo zamontowanych mebli, sprzętów lub innych elementów wyposażenia.
Najczęstsze opóźnienia i błędy podczas remontu
Zamówienie drzwi na samym końcu
Gdy drzwi są wybierane dopiero po ułożeniu podłóg i zamontowaniu kuchni, dostępność konkretnego modelu może przesunąć zakończenie całej inwestycji.
Wybór warto rozpocząć wcześniej, nawet jeśli ostateczny pomiar odbędzie się później.
Brak informacji o docelowym poziomie podłogi
Ekipa wykonuje pomiar na surowej posadzce, ale nikt nie przekazuje grubości planowanego wykończenia. Po ułożeniu podłogi otwór może okazać się zbyt niski lub szczelina pod skrzydłem będzie niewłaściwa.
Zmiana rodzaju podłogi po zamówieniu drzwi
Zamiana paneli na grubszą deskę lub zmiana systemu płytek może wpłynąć na końcową wysokość posadzki. Taką decyzję należy skonsultować przed montażem.
Montaż przed zakończeniem malowania
Farba, pył i narzędzia mogą uszkodzić nowe skrzydła oraz ościeżnice. Osłonięcie drzwi nie zawsze zapewnia wystarczającą ochronę.
Zbyt wczesne przywiezienie drzwi na budowę
Przechowywanie drzwi w wilgotnym, nieogrzewanym albo intensywnie remontowanym pomieszczeniu może prowadzić do ich zabrudzenia lub uszkodzenia.
Warunki składowania powinny być zgodne z zaleceniami producenta.
Brak uzgodnienia kierunków otwierania
Po montażu może się okazać, że skrzydło zasłania włącznik, uderza w mebel albo koliduje z innymi drzwiami.
Kierunki należy sprawdzić na rzucie wnętrza i potwierdzić przed zamówieniem.
Zbyt wcześnie zamontowane listwy przypodłogowe
Listwy mogą wejść w obszar opaski ościeżnicy. Konieczne jest wtedy ich ponowne docinanie lub demontaż.
Brak koordynacji ekip
Podłoga, malowanie, listwy i drzwi są wykonywane przez różne osoby, które nie znają wzajemnych ustaleń. W efekcie powstają rozbieżności w poziomach, wykończeniu przejść i terminach.
Jeden harmonogram dostępny dla wszystkich wykonawców znacząco ogranicza takie ryzyko.
Checklista: czy pomieszczenie jest gotowe do montażu drzwi?
Przed umówionym terminem sprawdź:
- Czy zakończono tynkowanie, wykonywanie gładzi i inne prace mokre?
- Czy ściany i posadzki są suche?
- Czy główne malowanie zostało zakończone?
- Czy farba zdążyła wyschnąć?
- Czy ułożono docelowe podłogi?
- Czy poziomy podłóg nie zmieniły się od czasu pomiaru?
- Czy ustalono sposób łączenia różnych posadzek?
- Czy listwy przypodłogowe nie blokują miejsca na ościeżnice?
- Czy wszystkie otwory są dostępne?
- Czy z pomieszczeń usunięto materiały utrudniające pracę?
- Czy podłogi są zabezpieczone?
- Czy w budynku działa instalacja elektryczna?
- Czy potwierdzono kierunki otwierania drzwi?
- Czy wszystkie skrzydła, ościeżnice i akcesoria zostały dostarczone?
- Czy warunki przechowywania drzwi są zgodne z zaleceniami producenta?
Po zakończeniu prac warto skorzystać również z checklisty odbioru montażu drzwi.
Kiedy montować drzwi wewnętrzne — podsumowanie
W standardowym remoncie drzwi wewnętrzne montuje się pod koniec prac wykończeniowych.
Najczęściej prawidłowa kolejność wygląda tak:
| Etap | Co należy zrobić? |
|---|---|
| Planowanie wnętrza | Wybrać typ, kolor i styl drzwi |
| Prace budowlane | Przygotować otwory i ustalić kierunki otwierania |
| Planowanie podłóg | Określić docelowe poziomy posadzek |
| Pomiar | Sprawdzić otwory przed zamówieniem |
| Zamówienie | Zamówić skrzydła, ościeżnice i wyposażenie |
| Prace mokre | Zakończyć tynki, gładzie i wylewki |
| Malowanie | Wykonać główne warstwy malarskie |
| Podłogi | Ułożyć docelową posadzkę |
| Montaż drzwi | Osadzić ościeżnice i zawiesić skrzydła |
| Wykończenie | Zamontować listwy przypodłogowe i wykonać drobne poprawki |
Najważniejsze zasady są trzy:
- Drzwi wybierz i zamów wcześniej, niż planujesz ich montaż.
- Standardowe ościeżnice montuj po pracach mokrych, malowaniu i ułożeniu podłóg.
- Drzwi ukryte zaplanuj przed wykończeniem ścian, ponieważ ich ościeżnice montuje się wcześniej.
Dobrze przygotowany harmonogram pozwala ograniczyć ryzyko uszkodzeń, przeróbek i kosztownych opóźnień.
ZOBACZ DRZWI WEWNĘTRZNE DOSTĘPNE OD RĘKI
FAQ — najczęściej zadawane pytania
Kiedy najlepiej montować drzwi wewnętrzne?
Standardowe drzwi wewnętrzne najlepiej montować po zakończeniu prac mokrych, wyschnięciu pomieszczeń, pomalowaniu ścian i ułożeniu docelowej podłogi. Listwy przypodłogowe zazwyczaj montuje się później.
Drzwi montuje się przed czy po podłodze?
Standardowe ościeżnice regulowane najczęściej montuje się po ułożeniu docelowej podłogi. Pozwala to dokładnie dopasować wysokość drzwi i estetycznie wykończyć połączenie z posadzką.
Drzwi montuje się przed czy po malowaniu?
Główne malowanie należy wykonać przed montażem drzwi. Po osadzeniu ościeżnicy mogą być potrzebne jedynie niewielkie poprawki przy ścianie.
Czy drzwi można zamówić przed ułożeniem podłogi?
Tak, jeżeli znana jest dokładna grubość wszystkich docelowych warstw podłogi. Informację tę trzeba uwzględnić podczas pomiaru.
Kiedy zamawiać drzwi wewnętrzne podczas remontu?
Drzwi warto wybrać już podczas planowania wnętrza, a zamówić po ustaleniu wymiarów otworów, grubości ścian i docelowych poziomów podłóg. Nie należy czekać do całkowitego zakończenia remontu.
Czy ościeżnicę montuje się przed panelami?
W typowych systemach regulowanych najczęściej najpierw układa się panele, a następnie montuje ościeżnicę. Wyjątkiem mogą być specjalne systemy wymagające innej kolejności.
Czy listwy przypodłogowe montuje się przed drzwiami?
Zazwyczaj nie. Najpierw montuje się ościeżnice, a następnie docina listwy przypodłogowe do ich krawędzi.
Na jakim etapie montuje się drzwi ukryte?
Konstrukcyjną ościeżnicę drzwi ukrytych montuje się zwykle przed tynkowaniem, gładzią lub wykonaniem finalnego wykończenia ściany. Dokładna kolejność zależy od konkretnego systemu.
Czy można montować drzwi zaraz po tynkowaniu?
Nie powinno się tego robić. Tynki oraz pomieszczenia muszą wyschnąć, a główne prace mokre powinny zostać zakończone przed montażem standardowych drzwi.
Czy drzwi mogą czekać na montaż na budowie?
Mogą być przechowywane wyłącznie w warunkach zgodnych z zaleceniami producenta. Wilgotne, zapylone lub nieogrzewane pomieszczenie może nie być odpowiednim miejscem do składowania skrzydeł i ościeżnic.
